鋼結構加工中有很多問題出現在焊接環節,在山西盛大鋼構工程公司之前發布的內容中有過分享。接下來一起了解“咬邊問題”和“未焊滿問題”的修補方法。
【咬邊】
鋼結構加工焊接咬邊工藝規范:
一級焊縫不得存在咬邊等缺陷;
二級焊縫咬邊允許偏差為深度≤0.5τ且≤0.5mm,連續長度≤100mm,且焊縫兩側咬邊總長≤10%焊縫全長;
三級焊縫咬邊允許偏差為深度≤0.1τ且≤1mm,長度不限。
鋼結構加工焊接咬邊問題分析:
1.焊接電流太大;
2.焊條或焊絲偏離焊縫中心,角焊縫時焊條(絲)與水平夾角太大;
3.焊接速度太慢、電弧長度太長、焊絲或焊條的直徑太粗也是造成咬邊的主要原因。
鋼結構加工中焊接咬邊問題防止措施:
1.根據工件厚度正確使用焊接工藝參數;
2.焊條(絲)角度要正確,注意焊縫的中心線,焊接中不應有洼陷;
3.出現咬邊,淺的可以用角向砂輪磨平,直到此部位同原焊縫平順過渡,并能向母材圓滑過渡為止;深的咬邊應按照未焊滿修補工藝要求作焊接修補。

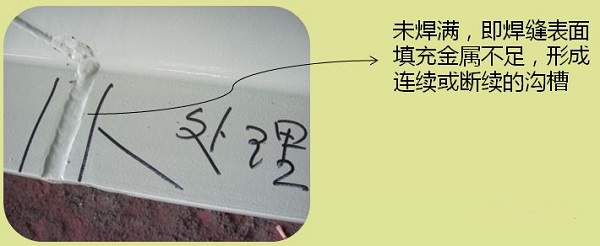

【未焊滿】
鋼結構加工中焊接未焊滿規范:
一級焊縫不得存在未焊滿等缺陷;
二級焊縫未焊滿允許偏差≤0.2mm+0.02τ且≤1mm,每100mm長度焊縫內未焊滿累積長度焊縫內未焊滿累積長度≤25mm;
三級焊縫未焊滿允許偏差為0.2≤0.2mm,+0.04τ且≤2mm,每100mm長度焊縫內未焊滿累積長度≤25mm。
鋼結構加工中焊接未焊滿原因:
焊縫未焊滿是由于蓋面焊道的焊接速度太快,焊條、焊絲的直徑太細,焊接電流太小,手工操作時手勢不穩,突然加快焊接速度等原因造成的。
鋼結構加工中焊接未焊滿問題的防止措施:
1.根據鋼材的類別和厚度,確定預熱與否,如需預熱,則應按照規定預熱,并控制道間溫度;
2.選用較小的焊接熱輸入,即選用較細的焊條或焊絲、較小的焊接電流、短電弧、低電弧電壓、加快焊接速度;
3.清理焊縫未焊滿部位以及周邊30mm范圍內的油、銹、水、污;
4.打磨修補焊縫,使之同原焊縫平順過渡,并能向母材圓滑過渡。
電焊環節是鋼結構加工過程中的重要環節。山西盛大鋼結構工程公司會不斷更新在生產、安裝中一些常見問題的防止措施。感謝您的關注,更歡迎您有相關鋼結構的問題都來洽談咨詢。
本文鏈接:http://cx-paper.cn/news/0005031238.html 轉載請注明出處
上一篇:山西呂梁樓承板廠家開口樓承板一米價格 下一篇:山西太原樓承板一米多少錢
- 太原鋼結構加工廠:為什么要先打款再安排發貨 2021-06-16
- 27年老廠:品質保證,專業鋼結構制造 2023-08-03
- 冬季鋼結構施工加工要謹記這幾點 2018-10-12
- 山西大型鋼結構加工廠 2023-06-29
- 鋼結構加工中油漆施工生產基本規定 2020-12-09
- 為什么鋼網架結構在建筑行業特別流行 2017-12-23
- 雄安新區建筑工程------集裝箱房屋 2018-02-07
- 太原附近樓層板廠家:比樓承板多少錢一平米更重要的是什么 2021-10-29
