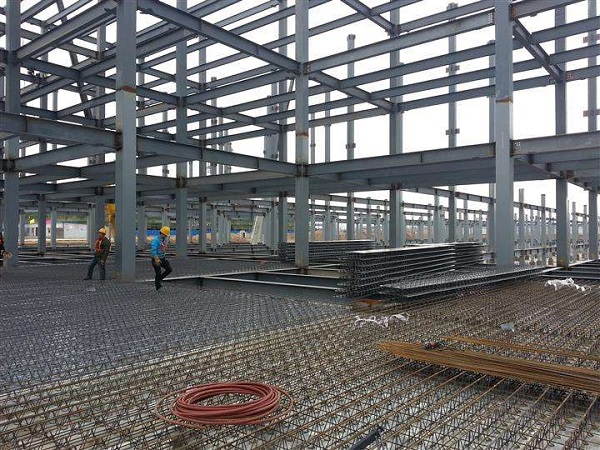

鋼筋桁架樓承板廠家整理施工注意要點
一、樓承板鋪設前,根據排版圖紙和鋪設方向,在支座鋼梁上繪制首塊樓承板側邊不大于20mm的定位線,當然這需要根據排版圖紙距離確定,保證標準模板側邊不與鋼梁翼緣搭接;在起始端翼緣上繪制鋼筋桁架樓承板起始端50mm基準點(線)。
二、鋼柱處,樓承板模板按設計圖紙在工廠切去與鋼柱碰撞部分。樓承板模板與支撐角鋼的連接,需要用封邊條的方式。封邊條與模板用拉鉚釘固定,封邊條與支角鋼點焊固定。
三、按照設計圖紙中的鋪設方向,對準基準點(線),開始鋪設安裝。嚴格確保首塊樓承板模板側邊基準線重合。模板端部與鋼梁翼緣之間的空隙距離由圖紙決定??障恫捎枚驴p措施處理。
四、放置鋼筋桁架樓承板時,先確定一端支座為起始端,鋼筋桁架端部伸入鋼梁內距離應符合設計圖紙要求,且不小于50mm。鋼筋桁架另一端伸入梁內長度不小于50mm。兩端腹桿下節點應擱置在鋼梁上,擱置距離不小于20mm,無法滿足時,應設置可靠的端部支座措施。
五、連續板中間鋼梁處,鋼筋桁架樓承板腹桿下節點應放置與鋼梁上翼緣,下節點距離鋼梁上翼緣邊不小于10mm。無法滿足時,應設置可靠的中間措施。
六、按照圖紙的樓承板鋪設方向,依次安裝其他樓承板,模板與模板之間距離應保持均勻。兩塊樓承板模板就位后,在桁架兩端用兩塊輔助定位木模板臨時定位,保證樓承板模板接地距離為20mm,隨后點焊鋼筋支座。支座固定后,將輔助定位木模板拆除,并重復使用。
七、鋼筋桁架樓承板鋪設一部分后,應及時在各塊樓承板模板搭接處,按間距200mm鉆孔,并用拉鉚釘固定,保證模板搭邊外連接可靠。采用可靠的堵縫措施,保證樓承板模板與框架梁四周不漏漿。重復使用的模板,在滿足間距的要求下,搭接處可在舊孔出拉鉚釘固定。
八、混凝土剪力墻處,應該設置臨時支撐或支撐角鋼。如采用臨時支撐,應在鋪板前設置,并與混凝土墻體可靠固定。達到拆除條件后,隨即拆除臨時支撐和模板。
九、局部升板、降板處,如鋼梁上已經設計托板,樓承板應鋪設在托板上,托板處的堵縫方式與鋼梁相同。否則應在鋪板前按照設計圖紙,增Z型封邊板。
鋼筋桁架樓承板安裝完成后,再按照鋼結構施工要求焊接栓釘,并逐一進行排查和問題解決。
本文鏈接:http://cx-paper.cn/news/0006572702.html 轉載請注明出處
- 臨汾鋼結構廠家揭秘鋼結構加固的方法 2021-10-19
- 鋼結構建筑的發展還需真整個行業持續努力 2018-09-18
- 鋼結構加工設備有哪些 2022-12-21
- 晉城鋼結構工程圍護系統---夾芯板的安裝 2017-05-04
- 山西190萬噸的鋼鐵產能任務,鋼結構廠家能貢獻多少 2018-02-26
- 山西鋼結構工程公司在加工生產前會做這些事 2020-11-11
- 鋼結構工程中的這些常見問題,要小心嘍 2021-02-25
- 山西鋼筋桁架樓承板價格 2021-04-28
